近日,福建大唐國際寧德發電有限責任公司傳來喜訊,其負責的大唐福建沙縣一期5.2MWp分布式光伏發電項目,從3月24日破土動工到5月20日全容量并網,僅用46天便完成建設,較原計劃提前11天并網發電,創造了新能源項目建設的“大唐速度”。

面對福建地區三四月連綿雨季與施工難題交織的復雜局面,該公司黨委充分發揮黨建引領作用,將黨員責任區建在項目現場,把攻堅堡壘筑在施工一線。“項目建設工期緊、任務重,更要讓黨旗在一線飄起來、讓黨徽在一線亮起來!痹摴军h委相關負責人堅定地說。

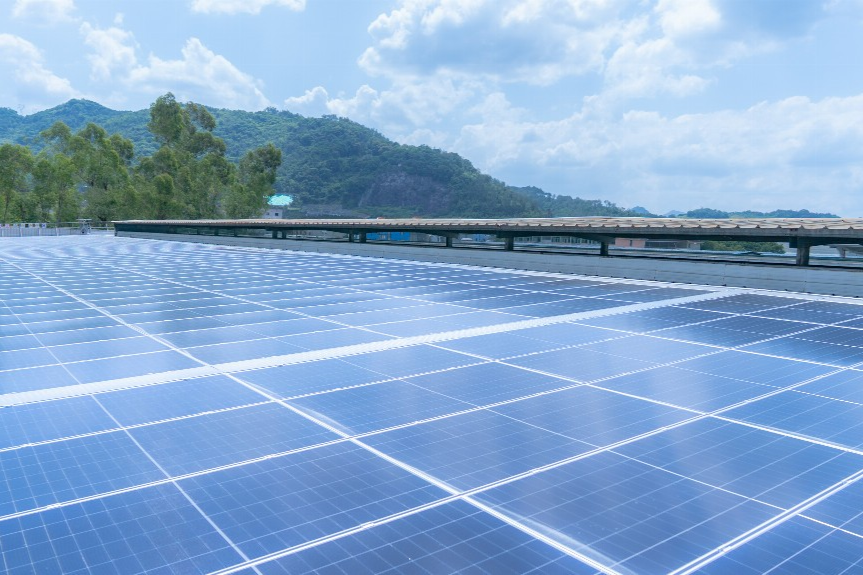

大唐福建沙縣一期5.2MWp分布式光伏發電項目(福建大唐國際寧德發電有限責任公司供圖)

針對屋面施工受雨水影響、加固換瓦作業面受限等難題,該公司黨委牽頭成立黨員技術攻關小組,創新實施“天氣預報+動態調度”施工管理模式。每日晚班會根據近5天氣象預報精準分配作業人員,通過增加機械臺班、優化工序銜接彌補進度缺口。同時,該企業在高風險作業區域推行總包、監理、建設方“三方專人監護”機制,累計開展安全巡查32次,整改隱患17項。黨員骨干帶頭開展技術研討12次,攻克并網接入、設備安裝等工藝難點8項,確保項目順利推進。

項目并網涉及多方協調,該企業黨委組建由黨員骨干掛帥的專項協調小組,構建“黨建+協調”工作網絡。黨員干部主動對接電網公司,提前15天完成接入方案評審、驗收資料籌備,對照并網標準開展多輪自查自糾;與當?shù)卣ⅰ耙粚σ弧甭?lián)絡機制,及時辦理項目建設所需各項手續,爭取政策支持與保障。項目負責人表示:“黨員帶頭跑手續、盯現場,各環節銜接幾乎零延誤!蓖ㄟ^黨支部搭建的協同平臺,電網驗收一次性通過率達100%,創造了“當日驗收、當日并網”的高效率。

現場辦公會議(福建大唐國際寧德發電有限責任公司供圖)

據介紹,該項目每年可提供清潔電能約580萬千瓦時,相當于減排二氧化碳4800噸,為沙縣及周邊地區能源結構優化提供堅實支撐。項目建設過程中形成的“雨季施工管理法”“黨員領銜協調機制”經驗,已被納入大唐福建公司新能源項目標準化手冊。

“雄關漫道真如鐵,而今邁步從頭越!逼髽I(yè)相關負責人表示,福建大唐國際寧德發電有限責任公司黨委將以該項目為示范,持續深化“黨建引領+新能源”模式,在“雙碳”戰略實踐中打造更多可復制的“紅色樣板”,讓“卓越大唐”黨建品牌在能源綠色轉型征程中綻放光芒。(王維)
